この記事でわかること
- 図面変更と数量・仕様・金額の違い
- 拾い表と内訳書へ根拠をつなぐ方法
- 合計面積が同じでも内訳が変わる例
- AIの抽出と人の確定の分担
設計変更後の見積を確認するとき、変更図に印が付いているだけでは、再積算すべき範囲は決まりません。壁の移動は床面積や巾木の長さにも関係し、寸法が変わらなくても仕上材が変われば、見積項目や単価条件の確認が必要になります。
難しいのは、変更箇所を見つけることに加えて、その箇所が拾い表のどの計算、内訳書のどの行につながっているかを追うことです。図面だけを更新しても、見積に古い条件が残れば変更は反映されたことになりません。
この記事では、図面の差分から数量、見積内訳へ変更の影響をつなぐ方法を説明します。AIに任せる抽出・対応付けと、積算担当者が確認する数量ルール・変更範囲・金額条件を分け、一つの架空例で工程を追います。以下の例は説明用であり、実案件やAITechの導入実績ではありません。
設計変更で見積への反映漏れが起きる理由
図面、拾い表、内訳書は、同じ建物を扱っていても情報の単位が異なります。図面では部屋や部材の位置として表されるものが、拾い表では計算式になり、内訳書では同じ仕様の数量を合算した一行になるためです。
たとえば、会議室の床仕上げを変更しても、内訳書には「会議室」という名前がなく、「床仕上げA」の合計数量に含まれていることがあります。図面内の部屋名を内訳書で検索するだけでは、対象行を発見できません。逆に、同じ材料名の行が見つかっても、変更対象外の別室まで含まれている可能性があります。
この問題を減らすには、図面の場所、拾いの単位、内訳の集計先を結び付けます。必要なのは全資料で同じ行番号を使うことではなく、どこからどこへ集計したかをたどれる対応関係です。
初回の数量拾いについては、数量拾いの基本で対象図面と手順を説明しています。本記事は、その数量を変更後にどの範囲まで見直すかを扱います。

図面の変更と数量・仕様・金額の変更を分ける
差分図で赤く示された部分が、そのまま追加費用になるわけではありません。注記の配置変更や線の描き直しなど、表現だけが変わる場合もあります。一方、仕上記号の一文字の変更でも、材料や施工条件の見直しにつながる場合があります。
まず、見つかった差分を次の観点で整理します。これは独自の業務整理例であり、契約変更や追加費用の承認を決める基準ではありません。
| 差分の種類 | 積算で確かめること | その時点で決められないこと |
|---|---|---|
| 形状・寸法の変化 | 計測範囲と計算式を更新する必要 | 差分面積だけで全工種の増減が決まるか |
| 材料・仕様の変化 | 同じ数量でも集計先や単価条件が変わるか | 新しい単価や施工費の確定 |
| 対象範囲の変化 | 追加・削除・別途工事への移動があるか | 契約上誰が負担するか |
| 表現のみの変化 | 実際の寸法・仕様が変わっていないか | 見た目だけで変更なしと扱ってよいか |
数量の増減と単価の見直しを混ぜると、金額差が生じた理由を後から説明しにくくなります。数量は同じでも仕様が変わった行、仕様は同じでも数量が増えた行を分けて残すと、積算担当者と見積確認者が同じ前提で話せます。

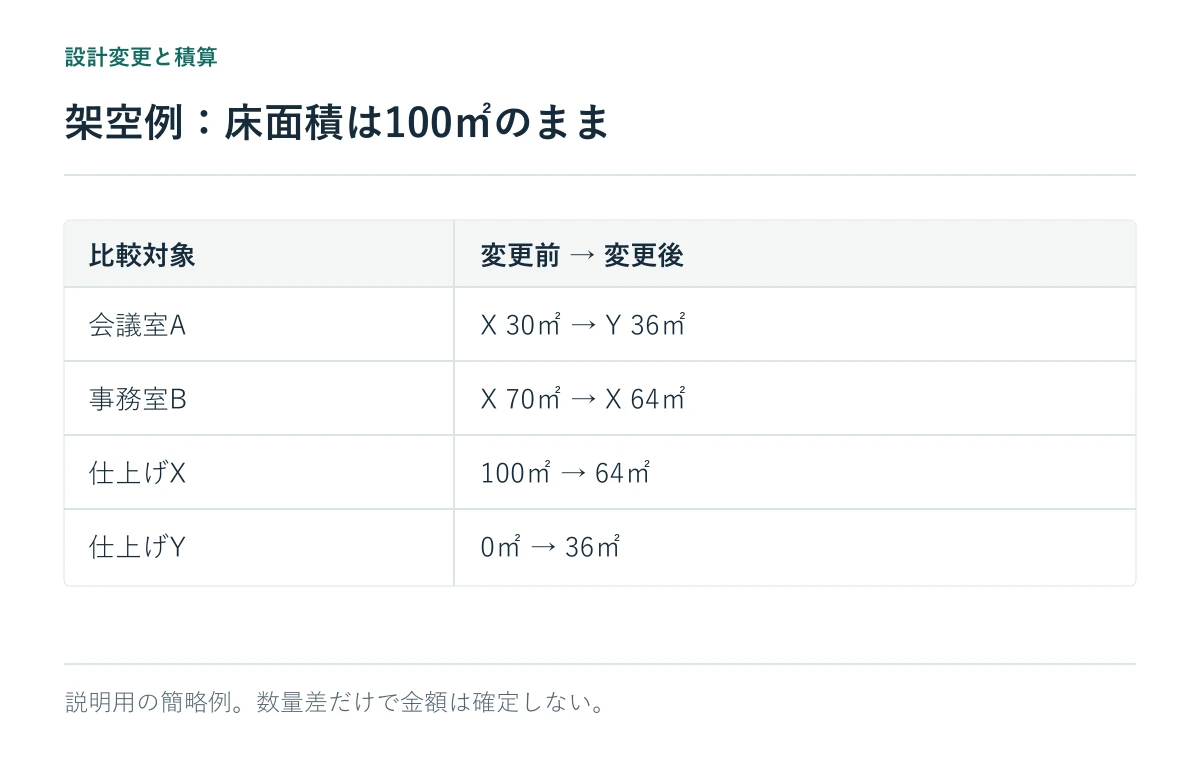

架空例:二つの部屋の床面積と仕上仕様が変わった場合
説明用の建物に、会議室Aと事務室Bがあるとします。旧図では床の対象面積がA=30㎡、B=70㎡で、両室とも仕上げXとして集計されていました。変更後の図面ではA=36㎡、B=64㎡となり、Aだけ仕上げYへ変更されています。
ここでは対象面積が確認済みという前提を置き、控除や端数処理、材料ロス、施工費などの計算は扱いません。実際の案件では適用する積算基準や見積条件に従って計測します。
| 部屋 | 変更前 | 変更後 | 拾い表での扱い |
|---|---|---|---|
| 会議室A | X・30㎡ | Y・36㎡ | Xから除外し、Yの集計へ移す |
| 事務室B | X・70㎡ | X・64㎡ | Xの数量を更新する |
| 床面積合計 | 100㎡ | 100㎡ | 合計不変でも内訳変更あり |
床面積の合計だけを比較すると、どちらも100㎡です。しかし内訳の数量は、Xが100㎡から64㎡へ、Yが0㎡から36㎡へ変わります。「合計数量が同じだから見積変更なし」という判定はできません。
また、Aの面積増加分6㎡だけをYとして追加すると、旧仕様Xの30㎡が残ってしまいます。必要なのは増分の加算ではなく、変更後の対象を正しい仕様へ振り分け直すことです。この違いが、変更箇所の検出と変更見積の作成を分けて考える理由です。
図面から拾い表、内訳書まで根拠をつなぐ
変更を追える状態にするには、最低でも「どの版の、どの場所を、どのルールで計測し、どこへ集計したか」を残します。全部を一つの備考欄へ書くと検索や再確認が難しいため、対象の識別情報と計算・集計の情報を分けます。
会議室Aであれば、図面番号・改訂、階・室番号、対象領域を記録し、その領域が拾い表の床仕上げ計算に対応するようにします。さらに、その計算結果が内訳書の仕上げXまたはYへ入ることを示します。部屋名が変更された場合でも、旧室名と新室名の対応を別に残せば、名前だけで別物と誤認するのを防げます。
変更前の数量を上書きして消す方法では、増減理由の説明ができなくなります。旧版と新版の結果を並べ、対象の追加、削除、仕様変更、計算修正のいずれかを記録します。判読できない資料や未確定仕様がある場合は、数量0として処理せず、未確定の理由と確認先を残します。
国土交通省は公共建築数量積算基準を公開しています。適用対象の工事では基準の確認が必要です。本記事の簡略な面積例を、工種ごとの計測・計算方法に代えて使うものではありません。
AIが支援する工程と、人が確定する工程

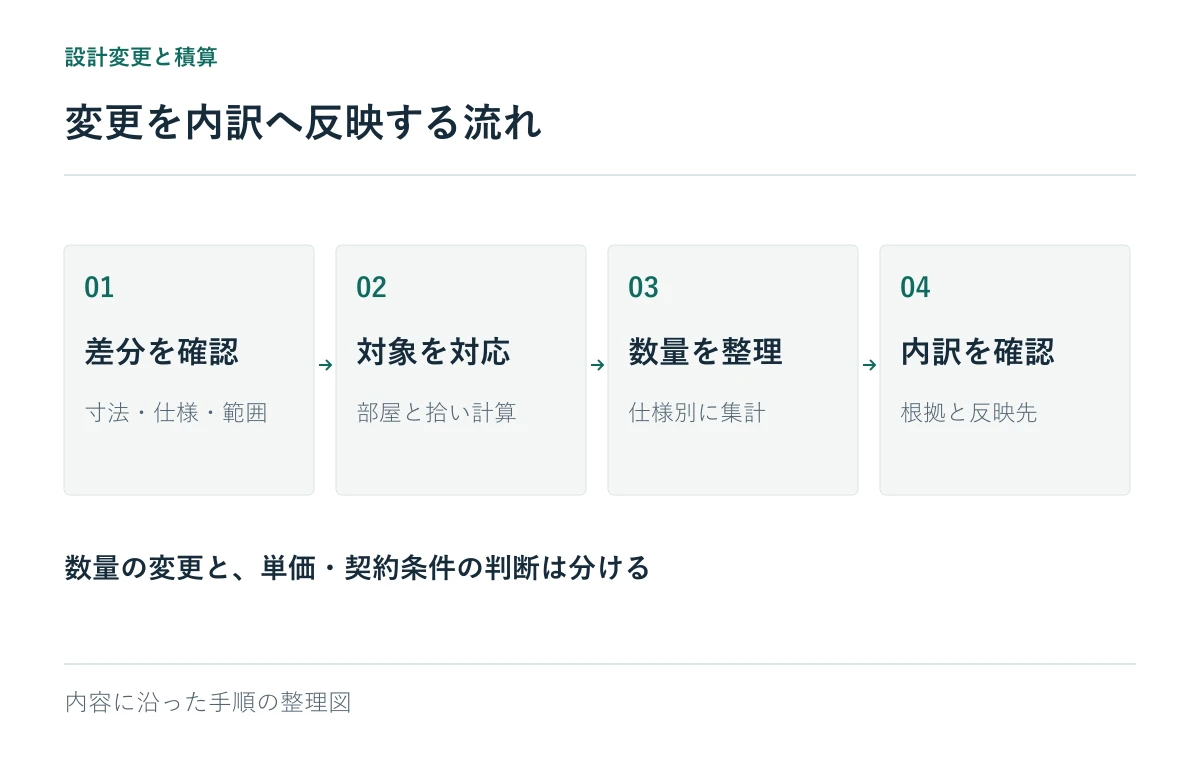

AIの利用を考える場合は、差分検出、対象対応、数量整理、内訳候補の対応付けを分けて検討します。一つの処理が成功しても、後工程の正しさまで確認できたことにはならないためです。
新旧図面から注記や寸法、記号などの変化を抽出し、変更された部屋や部材の候補を示す処理は、確認箇所を絞るために使えます。ただし、部屋を分割した場合や番号を付け直した場合には、一つの旧対象が複数の新対象へ対応することがあります。名前の一致だけで自動確定せず、場所や境界、周囲の情報も確認します。
数量の整理では、抽出された寸法と、採用する計測ルールを区別します。図面にある数字を読み取ることと、積算数量として採用することは同じではありません。どの寸法を使うか、何を控除するか、どこで集計・端数処理するかは、対象工事のルールに基づいて確認します。
AITechの公式設計支援AIでは図面の差分抽出や整合性確認を、積算支援AIでは数量拾いと数量表への整理などを紹介しています。これらの公開領域は本記事の課題に関連しますが、図面変更から既存内訳書までの連鎖更新が、そのまま標準機能で実行できるという意味ではありません。資料形式と業務ルールを確認して範囲を決めます。
再積算で見落としたくない例外
変更された部屋だけを再計算すれば十分とは限りません。境界が動けば隣室の面積も変わり、壁の仕様が変われば両面で異なる仕上げや付帯する部材の確認が必要になることがあります。例外を無制限に列挙するより、変更した対象と関係する計算をたどれるようにしておく方が実務的です。
また、拾い表は更新されたのに、内訳書が旧集計を参照している場合があります。反映確認では個別計算と合計の両方を確認します。先ほどの例なら、A・Bの部屋別数量だけでなく、X=64㎡、Y=36㎡という仕様別の集計を確かめます。総面積100㎡だけの一致確認では不十分です。
変更によって費用が増えるか、追加見積として扱うかは、数量差だけでは決められません。発注範囲、施工済みかどうか、材料手配、契約条件なども関係します。AIの差分一覧は判断材料であり、追加費用の承認書ではありません。
導入時は「変更候補の数」より反映の追跡性を見る
導入検証には、旧図、新図、変更前後の拾い表・内訳書がそろった範囲を使います。単に多くの差分を検出したかではなく、見積へ影響する変更を追えたか、影響しない差分を過剰に確認させていないかを分けて評価します。
実務では、候補の確認、数量修正、内訳反映、再確認まで含めた作業負担が重要です。根拠位置へ戻れず、担当者が図面を最初から探し直すのであれば、抽出速度だけが速くても改善は限られます。積算AIの仕組みと導入方法も併せて確認すると、読み取りと数量計算、担当者の確認を分けて検討できます。
相談時には、機密資料をいきなり送る必要はありません。対象図種、変更頻度、拾い表と内訳書の形式、現在困っている反映工程を整理し、共有できる資料の範囲を確認します。
よくある質問
変更図だけで再積算できますか?
変更箇所の把握には使えますが、元の拾い範囲や集計先が分からなければ、旧数量をどこから除き、新数量をどこへ入れるかを確定できません。旧図と既存の数量根拠も確認します。
合計数量が変わらなければ見積金額も同じですか?
同じとは限りません。架空例のように仕様別の数量配分が変わる場合や、施工条件が変わる場合があります。数量差と単価・条件差を分けて確認します。
AIに見積書を自動で上書きさせてもよいですか?
最初は候補と根拠を確認する運用から検討します。未確定仕様や一対多の対応が残る状態で確定値を上書きせず、確認済みの変更だけを反映する仕組みが必要です。
設計変更を見積へ確実につなぐには、差分の検出から先の、対象・数量・仕様・集計先の対応が重要です。AITechの設計支援AIと積算支援AIで公開している支援領域を確認し、自社ではどの工程をつなぐ必要があるかを具体化してください。
変更図と見積の反映を整理したい方へ
旧図・新図、拾い表、内訳書のどこで対応が途切れているかを整理し、数量拾いと確認工程で支援できる範囲を検討します。
